全力以赴搶進度 凝心聚力保工期
為保障第十四屆全運會熱力管網配套設施建設進度,盡快完成港務南路段約2.2公里、迎賓大道段約1.5公里供熱管道建設任務,實現全運村年底供熱目標,新港公司積極對接監理、各標段施工單位,多次召開項目推進會,對工程進度、工期安排及各標段施工現場急需解決的問題進行統一協調安排。公司要求施工單位要按照實際情況調整施工進度計劃,建立施工進度管理體系,在施工過程中務必做到指揮體系堅強有力,管理制度規范嚴格,施工準備嚴密充分,工藝安排合理緊湊,施工協調統籌得當,施工計劃有條不紊,靈活調整作業時間,提高機械使用率,同時做好疫情防控、安全作業,多措并舉,確保各標段嚴格按照港務區管委會要求時間節點,高質量完成施工任務。
自復工以來,公司領導多次深入工地一線,及時了解施工進度,幫助協調解決防疫物資不足,施工材料供應與運輸困難、與周邊施工單位交叉作業的協調困難等問題。在公司領導班子的正確帶領下,全公司緊緊圍繞“搶工期、抓進度”這一目標,各部門通力協作,齊心協力,攻堅克難,為確保工程能如期完工心往一處想、勁往一處使,堅決搶回工期。

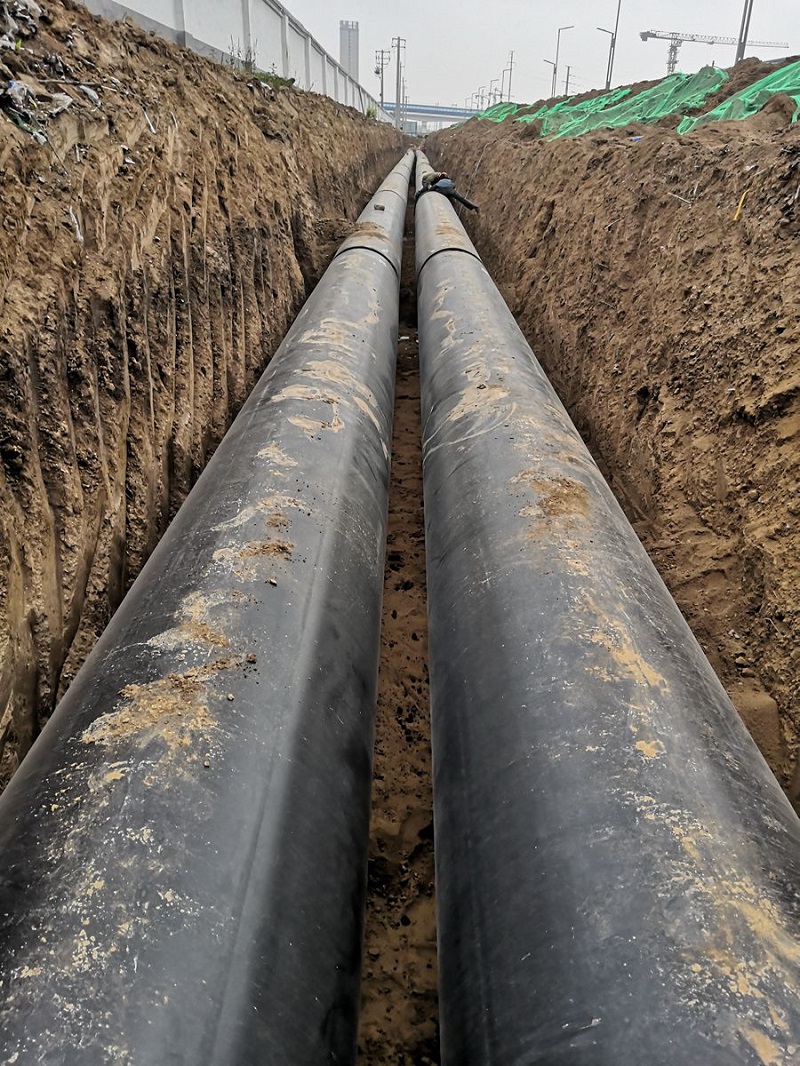

截止目前,一標段港務南路段1.6公里直線管道安裝完成,新北路段0.64公里管道安裝完成;三標段廣場南路段0.37公里管道安裝完成。預計四月中下旬完成一、三標段供熱管網建設4公里。

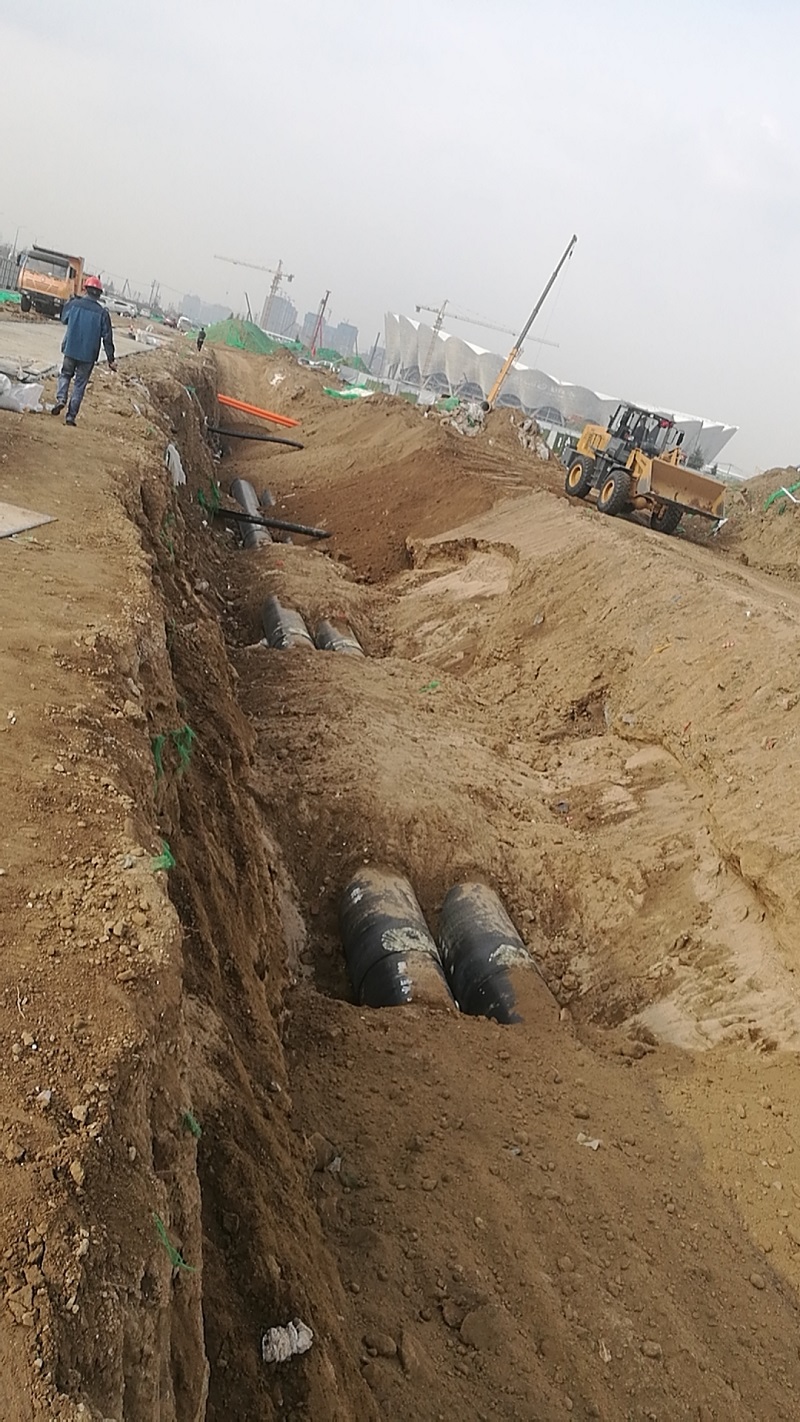

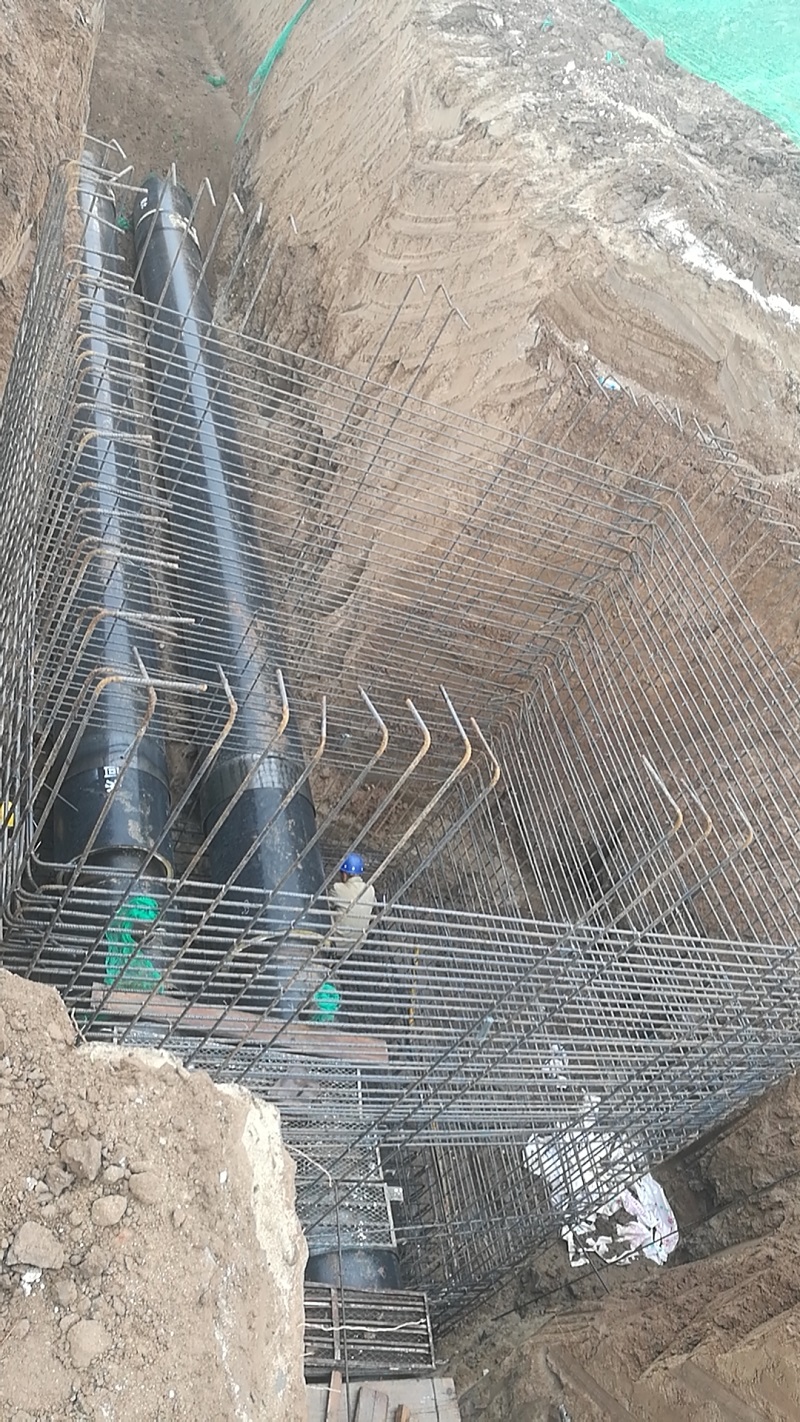

二標段迎賓大道段因位于灞河附近,曾作為垃圾填埋場,土質疏松,且現場面臨現場道路建設單位交叉施工作業問題突出等問題,為確保施工進度,公司就施工道路各類管線交叉、施工交叉、土方堆放及外運等問題與管委會相關部門積極協調,為順利施工創造了良好環境。截止目前,迎賓大道段施工進展順利,已完成迎賓大道(港務南路-向東路)0.7公里管道敷設,基本符合進度要求。

新港公司將在做好疫情防疫工作的基礎上,對項目全過程把控,全力以赴,確保工期有序推進,爭取把疫情對工期進度的影響降到最低,按既定時間節點完成管網各標段建設任務。力爭在四月底完成六公里管網建設,完成全年建設任務額88%,為全年建設任務目標打下堅實基礎。
